濟南東部城區天然氣管道改線工程已復工
自全國復工復產的集結號吹響后,山東省天然氣管道有限責任公司不等不靠,主動作為,借勢借力,積極協調濟南政府部門做好濟南東部城區改線工程復工手續報備和參建單位人員返崗,3月5日,在做好疫情防控工作的基礎上,該項目正式復工。

濟南東部城區改線工程是濟南市重點項目,項目管道全長87公里,新建和改擴建3座輸氣場站、4座閥室,設計年輸氣量50億立方米。該項目建成后將消除濟淄線境內14處高后果區隱患,與濟青二線實現互聯互通,接收青島LNG、天津管道、文23儲氣庫氣源,有效提升華北地區天然氣資源靈活調配和市場保供能力。
2月份以來,面對嚴峻的新冠肺炎疫情,山東管道公司一手抓疫情防疫,一手抓項目復工。山東管道公司濟南東部城區改線項目部成立疫情防控領導小組,提前謀劃,組織編制復工方案、防疫措施和應急預案,落實防疫要求。提前恢復項目例會,通過遠程音頻會議安排部署工作。為保證參建單位省內省外人員盡快安全到崗,項目部借勢借力,積極與政府部門對接,研究用好復工復產政策,采用“點對點”包車形式接回參建單位作業人員共9車55人次,盡最大努力解決交通管制、人員管控、物資供應等帶來的困難。

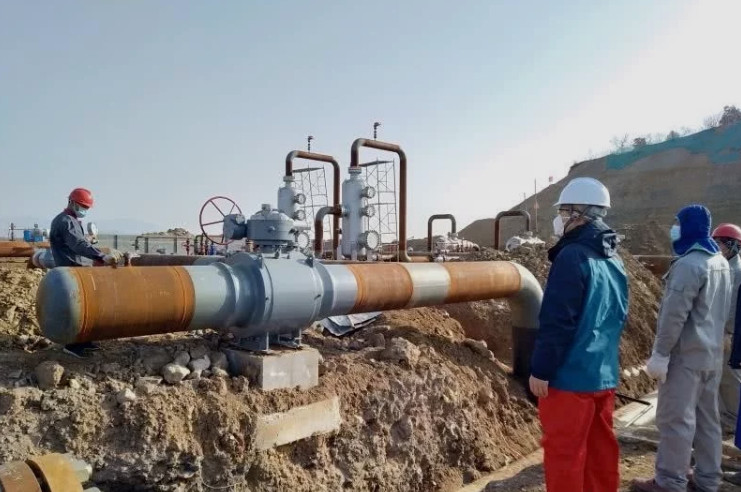

目前,該公司項目部嚴格落實進場施工作業人員測溫準入、現場消殺、佩戴口罩等疫情防控措施,有序組織各類施工作業。工藝安裝和無損檢測作業率先開動,章丘東分輸站、綠金清管分輸站均已開焊,土建、電儀、清管干燥等作業隊伍已陸續到位,施工機械設備進場,物資采購和投產準備工作全面開展。每天下午5點,項目部組織參建單位在現場臨時會議室對接項目施工進度,研究解決遇到的問題。
開工后,山東管道公司將合理調配現場人、財、物等施工資源,嚴格按照施工計劃部署施工任務,在保證人員安全和各工序施工質量的前提下實現濟南東部城區改線工程主干線按期投產。
